为了规范高桩码头橡胶护舷安装,确保护舷安装的质量和安全,保障船舶靠泊作业的安全性与码头设施的耐久性,特制定本作业标准。
适用于吉尔海事标准尺寸橡胶护舷的安装作业,包括施工准备、安装流程、质量控制及安全要求等内容。
橡胶护舷: 安装在码头或船舶上的防撞设备,通过吸收船舶与码头或船舶之间在靠泊或系泊时的碰撞能量,保护船舶、码头及相关设施免受损坏。
4.1 作业人员: 负责按设计图纸及作业指导书施工,严格执行操作规程,服从项目部现场管理人员的指令。
4.2 技术人员: 确认护舷型号、规格符合设计要求,负责安装过程的技术指导与质量控制,记录安装参数。
4.3 专职安全员: 负责班前安全教育、现场安全监督,检查船机设备安全状态,制定并落实防落水、防高空坠落等应急措施。
4.4 质量检查员: 负责护舷安装质量的检查验收,确保符合规范及设计要求,记录质量检查数据。

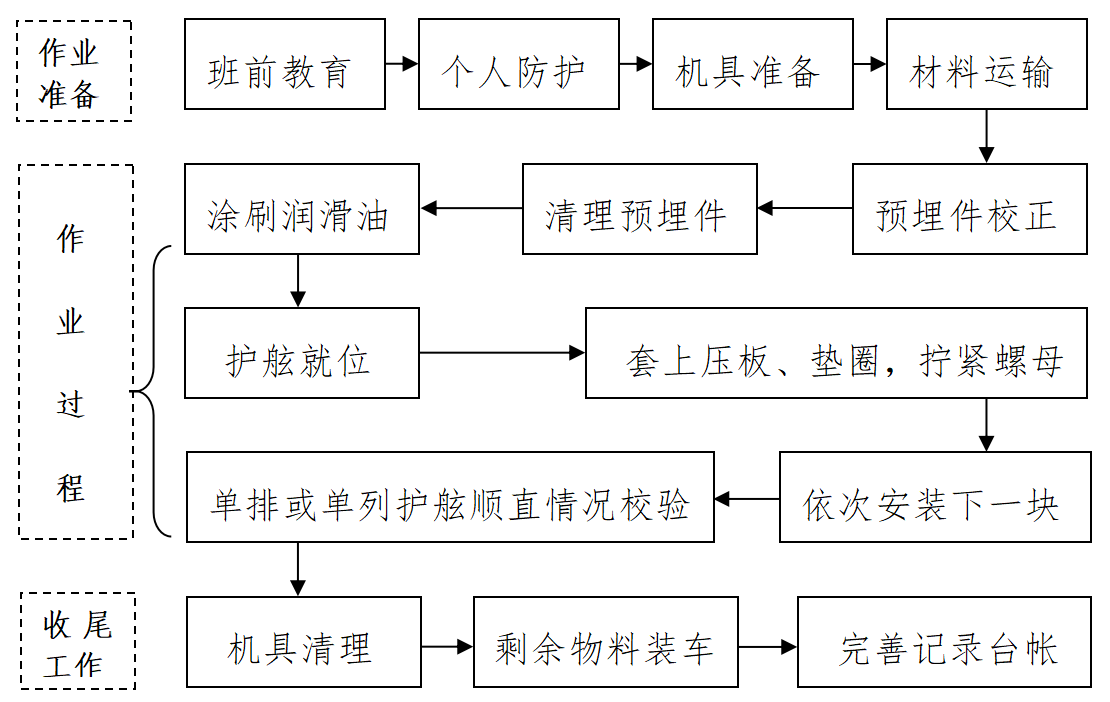

6.1 作业准备
6.1.1 班前教育: 专职安全员对施工人员进行安全教育,内容包括个人防护用品正确佩戴、应急措施(如人员落水救援流程)、机械安全操作规程等;检查作业设备(如吊机、钢丝绳、挂梯等)的完好性,确保无安全隐患。
6.1.2 个人防护: 作业人员须穿戴工作服、安全帽、救生衣、防滑鞋、防护手套及安全带,安全带需配备防坠器,并遵循“高挂低用”原则。
6.1.3 机具准备:
• 配备吨位符合要求的汽车吊,支腿垫稳并设置防滑措施;
• 安装区域两侧设置挂梯,并固定牢固;
• 准备铁锤、防爆扳手、扭矩扳手(按设计要求校核扭矩)、钢丝刷、排刷、钢丝绳(直径符合起重要求)及专用橡胶护角(用于钢丝绳防护);
• 配备交通船于作业区值守,以备应急使用。
6.1.4 材料运输:
• 使用载重汽车运输护舷、挂梯、润滑油、防腐材料等至安装现场,护舷须固定牢靠,防止运输途中移位或倾覆;
• 护舷须附有出厂合格证,质量符合设计要求及现行行业标准,进场后由技术人员核验。
6.2 作业过程
6.2.1 预埋件校正:
• 作业人员通过挂梯上下,挂梯须与码头结构牢固连接,安全绳独立固定于可靠锚点;
• 检查预埋螺栓或套筒位置、垂直度,偏差超出规范时,使用铁锤、防爆扳手等工具校正,必要时报技术人员处理。
6.2.2 清理预埋件: 用钢丝刷清除预埋螺栓或套筒表面的混凝土残渣、锈蚀等杂物,确保接触面无污染。
6.2.3 涂刷润滑剂: 在清理后的预埋件表面均匀涂刷专用润滑脂(如硅脂或锂基润滑脂),降低安装阻力并防腐。
6.2.4 护舷就位:
• 钢丝绳穿过护舷预留孔时,须包裹橡胶护角或专用吊装带,避免钢丝绳割伤橡胶;
• 吊装前检查钢丝绳、吊钩及索具状态,按设计荷载校核起重参数,设置防倾覆支腿和防脱钩装置;
• 作业人员配合指挥信号,缓慢将护舷对准预埋件,严禁人员站立于吊物下方或边缘危险区域。
6.2.5 紧固安装:
• 护舷就位后,两名作业人员配合安装压板、垫圈,使用扭矩扳手按设计要求拧紧螺母(扭矩值参考产品说明书或设计图纸);
• 护舷底盘与码头接触面须紧密贴合,螺栓外露2~3扣,顶端缩进深度符合设计要求。
6.2.6 顺序安装:
• 按自下而上顺序逐块安装单排或单列护舷,受潮水影响时,可调整安装顺序但须确保结构稳定性。
6.2.7 质量校验与防腐:
• 单排/列护舷安装完成后,用经纬仪或拉线法检查顺直度,偏差超出规范时立即校正;
• 安装连接链索,对护舷、螺栓、链索及金属件进行表面清理,并按设计要求涂刷防腐涂层(如环氧富锌漆)。
6.3.1 机具清理: 整理归位吊机、挂梯、工具等,恢复作业区域整洁。
6.3.2 物料回库: 剩余材料(润滑油、防腐漆等)密封后运回指定仓库,分类存放。
6.3.3 记录归档:
• 施工人员记录当日安装数量、质量自检数据(如扭矩值、位置偏差等);
• 安全员填写设备检查记录、安全日志,存档备案。
• 《水运工程施工安全防护技术规范》(JTS 205-1-202X)(注:若原标准已更新,请使用现行版本)
• 《港口工程橡胶护舷设计与应用技术规范》(相关行业标准)
• 设计图纸及产品说明书
• 载重汽车/汽车吊安全检查记录表
• 护舷安装质量验收表(含位置偏差、扭矩值等)
• 班前安全教育记录
• 应急演练记录
